我局派员参加宁夏鸳鸯湖电厂一期工程水土保持督查

来源:黄河生态网|http://www.hw-xf.com 作者:付惠玲 张 鉴|hwxfzxn@163.com 发布时间:2010-05-12 17:22 浏览次数:

        5月11日,由黄河上中游管理局组织,黄河水土保持西峰治理监督局、宁夏回族自治区水利厅水土保持局、灵武市水务局等单位参加的联合督查组,对宁夏鸳鸯湖电厂一期2×600MW工程水土保持工作进行了督查。

        宁夏鸳鸯湖电厂一期2×60万千瓦工程由山东鲁能集团有限公司投资建设,2008年12月取得国家发改委的核准,项目位于宁夏回族自治区灵武市境内,工程建设2×600千瓦超临界燃煤空冷机组,配套建设2×1986吨/小时超临界一次中间再热燃煤锅炉及其相关设施,项目主要建设内容包括厂区、施工生产生活场地、贮灰场、厂外供水管道、厂外公路、厂外铁路专用线。工程土石方挖填总量186.6万立方米,总投资38.6亿元,总工期24个月。工程于2009年3月开工建设,计划2011年3月建成投产。

        该项目建设单位能够按照水土保持法律法规的要求,在项目可行性研究阶段主动编报水土保持方案,在工程建设过程中,基本能按照水土保持方案的要求,实施水土保持措施,同时委托具有资质的监理、监测单位开展了水土保持监理和监测工作。目前主体工程已完成土建工程,正在进行设备安装工程,水土保持工程已基本完成厂前排水、挡土墙、施工区排水、进厂道路周边绿化等工程,累计完成水土保持工程投资900万元,占水土保持工程总投资的30%。

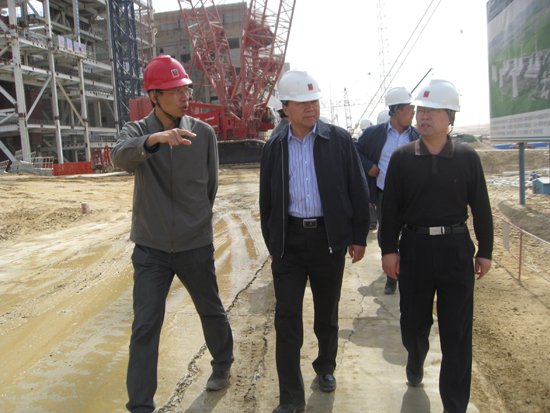

        督查组采取查看现场、查阅资料、听取汇报、询问、座谈等方法,对该项目水土保持工作进行了全面检查。针对督查中发现的有关问题,督查组提出以下要求:一是按照水土保持“三同时”制度的要求,加强对施工单位的管理,增加临时防护措施,减少施工过程的水土流失;二是加快水土保持措施实施进度,尤其要抢抓季节,加快实施水土保持植物措施;三是尽快实施铁路专用线的边坡防护,明确取土场的水土流失防治责任范围;四是根据主体工程施工进度,应加快灰场施工进度;五是对存在设计变更的,及时履行变更手续;六是及早委托具有水土保持评估资质的单位开展技术评估工作,做好水土保持档案资料及水土保持设施验收的各项准备工作。
